一、工程概况
工程名称:大万消防站建设工程
监理阶段:消防工程专项监理
日报时段:2019年7月(汇总)
建设单位:大万消防站建设项目部
监理单位:XX工程监理有限公司
施工单位:XX建筑工程有限公司

二、监理工作概述
2019年7月,监理部针对大万消防站建设工程的消防工程开展了日常巡视、旁站、平行检验及验收等工作。本月消防工程主要涉及火灾自动报警系统、自动喷水灭火系统、消火栓系统、防排烟系统、应急照明及疏散指示系统等。监理人员严格依据设计图纸、施工规范及《建设工程监理规范》(GB/T 50319)实施监理,确保工程质量、安全、进度处于受控状态。

三、本月监理主要工作内容

  1. 火灾自动报警系统:检查线缆敷设、管路安装、探测器及手报按钮安装位置,测试部分回路绝缘电阻。
  2. 自动喷水灭火系统:巡视管道支架安装、管网试压、喷头安装,核查喷头型号与设计一致性。
  3. 消火栓系统:检查消火栓箱安装、栓口朝向、水带水枪配置,参与试射试验。

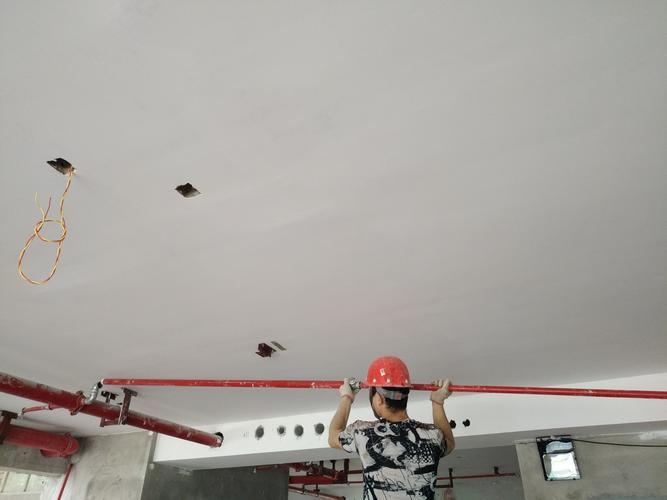

  4. 防排烟系统:巡检风管制作与安装、风机基础及减震措施,核查防火阀安装。
  5. 应急照明及疏散指示:抽查灯具安装高度、间距及应急持续时间。
  6. 消防材料/设备进场验收:对进场火灾报警设备、喷头、阀门、管材等进行外观检查及质量证明文件审核。

四、施工进度情况
截至2019年7月31日:

- 火灾自动报警系统:管路敷设完成约85%,线缆敷设完成约70%,设备安装完成约50%。
- 自动喷水灭火系统:管道安装完成约80%,试压完成约60%,喷头安装完成约30%。
- 消火栓系统:箱体安装完成约90%,管道完成约85%,试射试验完成约40%。
- 防排烟系统:风管安装完成约75%,风机安装完成约50%。
- 应急照明及疏散指示:灯具安装完成约60%。
总体进度基本符合月计划,局部滞后于计划约3-5天,已要求施工单位增加班组。

五、监理发现的主要问题及处理情况

  1. 局部喷淋管道支吊架间距偏大,不符合GB 50261要求,已签发监理通知单,施工单位已整改。
  2. 部分火灾报警线缆未做永久标识,已要求补做。
  3. 个别消火栓箱安装垂直度偏差超过允许值,已要求调整。
  4. 防排烟风管法兰垫料材质不符合防火要求,已退场更换。
  5. 安全文明施工方面,现场临时用电线路较乱,已要求规范敷设。

六、监理验收情况
本月组织或参与消防工程检验批验收共12次,其中合格10次,整改后合格2次。主要验收项目包括:火灾报警管路敷设、喷淋管网试压、消火栓箱安装、风管漏光检测等。

七、下月监理工作重点

  1. 继续加强火灾自动报警系统设备安装及调试监理。
  2. 完成自动喷水灭火系统管网试压及喷头安装质量检查。
  3. 跟踪消火栓系统试射试验及问题整改。
  4. 督促防排烟系统风机调试及联动测试准备。
  5. 组织消防工程竣工预验收资料审核。

八、结论
2019年7月,大万消防站建设工程消防工程总体质量可控,安全无事故,进度基本符合要求。监理部将继续严格履职,确保消防工程符合设计及规范要求。
